什么是挣值

什么是挣值分析,根据PMBOK指南,挣值分析是一种常用的绩效评估技术。详情请参阅:Earned Value Management (EVM) Analysis in Project Cost Management

挣值分析有以下三个要素:

  • Planned Value (PV)
  • Earned Value (EV)
  • Actual Cost (AC)

具体来讲:

  • PV 是某段时间,计划工作量,的预算价值
  • EV 是某段时间,实际工作量,的预算价值

一个是计划工作量,一个是实际工作量,两种都是体现在预算内的价值。

计划工作量就是开始工作之前,最原始的计划。
实际工作量是工作开始后,实际干的活,但是要放在预算价值里计算,就好比你实际做了两天花了200块,但在预算里,这两天的活其实只要一天,只要100块,只是你效率低了干了两天。

  • AC 是某段时间,实际工作量,的实际花费。

就是你实际做了两天,虽然效率低,但是花的钱还是真的花了,花了200块。

那EV就是100块,AC就是200块。

EV可以理解为挣得的(已完成的工作量)值多少,怎么知道值多少呢?跟计划一比较就行了。

偏差和绩效

既然挣值分析是一种绩效技术,那么最终还是要计算一下绩效的。
绩效分为以下四种:

  • Schedule Variance(SV)
  • Schedule Performance Index(SPI)
  • Cost Variance(CV)
  • Cost Performance Index(CPI)

SV 是进度偏差 SV = EV – PV
SPI 是进度绩效 SPI = EV / PV
CV 是成本偏差 CV= EV - AC
CPI 是成本绩效 CPI = EV / AC

从上面可以看出,偏差用减法,绩效用除法,EV在前面,EV越大越好,比较挣值分析就是Earned Value的分析嘛 φ(* ̄0 ̄)

预测计算

除了计算绩效之外,挣值分析还用来做预测,即Earned Value Analysis in Forecasting. 有以下几个概念:

  • Budget at Completion(BAC)
  • Estimate to Complete(ETC)
  • Estimate at Completion(EAC)

BAC 是所有工作量,的预算价值。也就是原计划的预算是多少。也可是把它当作成本基准。
ETC 是当前剩余工作量,的预算价值,分两种情况

  • 非典型偏差,继续按原计划执行 ETC = BAC -EV 【联想记忆法:认为2003年的非典是源计划的人很少,即相信这种阴谋论的人很少】
  • 典型偏差,按当前的实际进度或效率执行 ETC = (BAC - EV) / CPI

EAC 是当前,估计的项目总花费 EAC = ETC + AC,在典型偏差下EAC = BAC / CPI

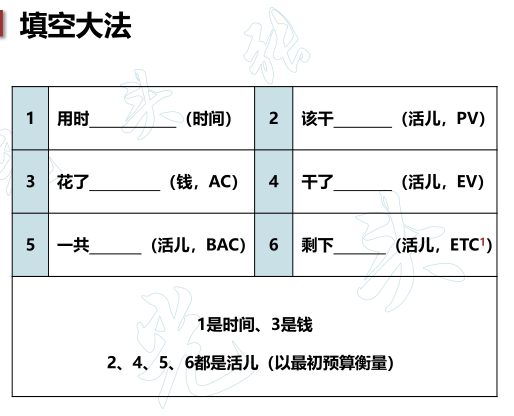

为了应对软考,在实际案例题中可以使用下面的表格来辅助分析:


预测二维图

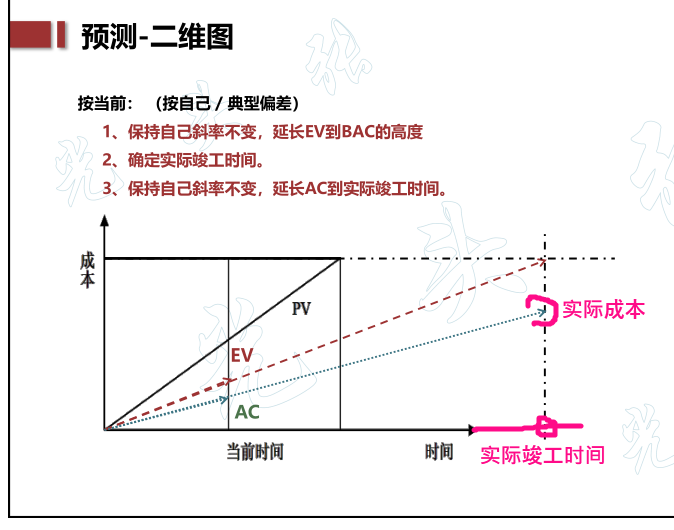

按照当前——典型偏差

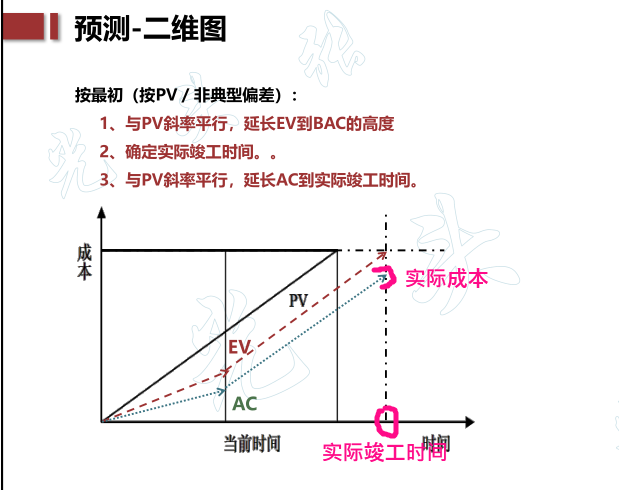

按照原计划——非典型偏差

通过上面两张图的分析,第一步总是延长EV到BAC高度,以此来确定实际竣工时间,然后再延长AC到实际竣工时间的位置来确定实际的成本。

标签: none

评论已关闭
