选择题热门考点

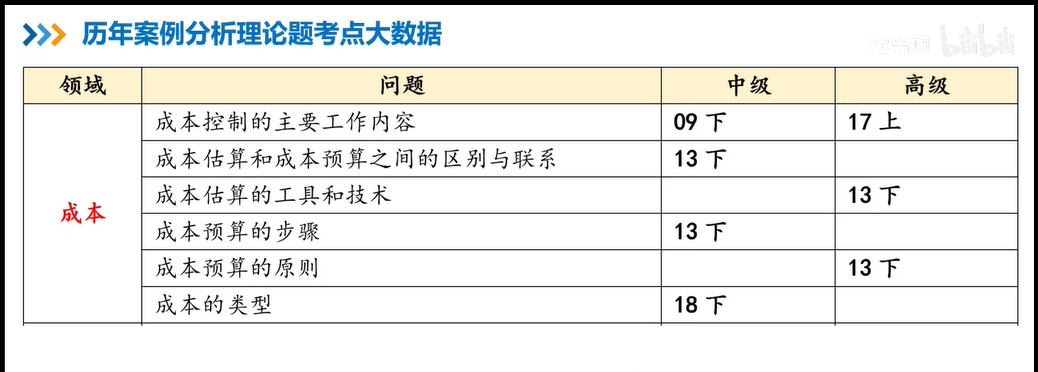

案例题热门考点

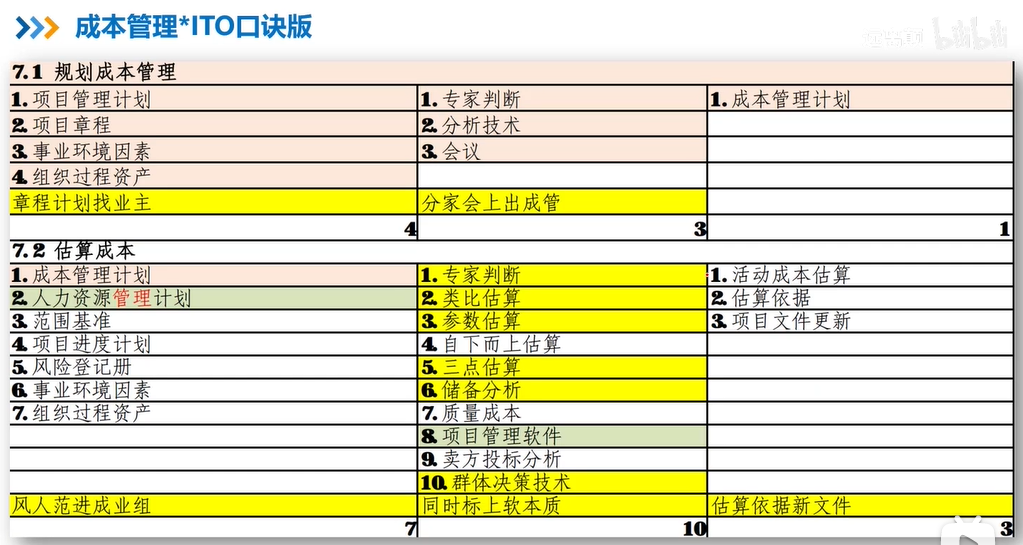

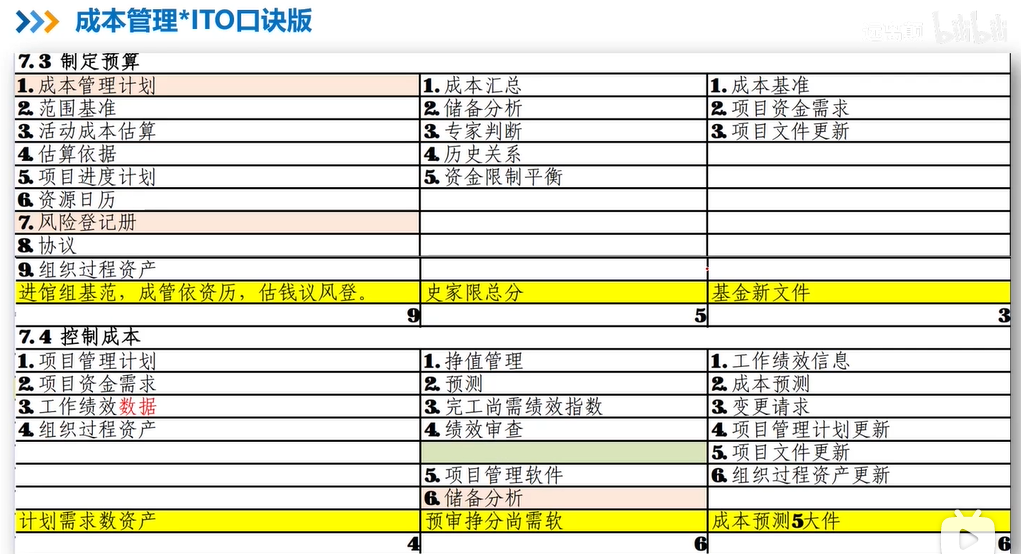

输入输出记忆口诀

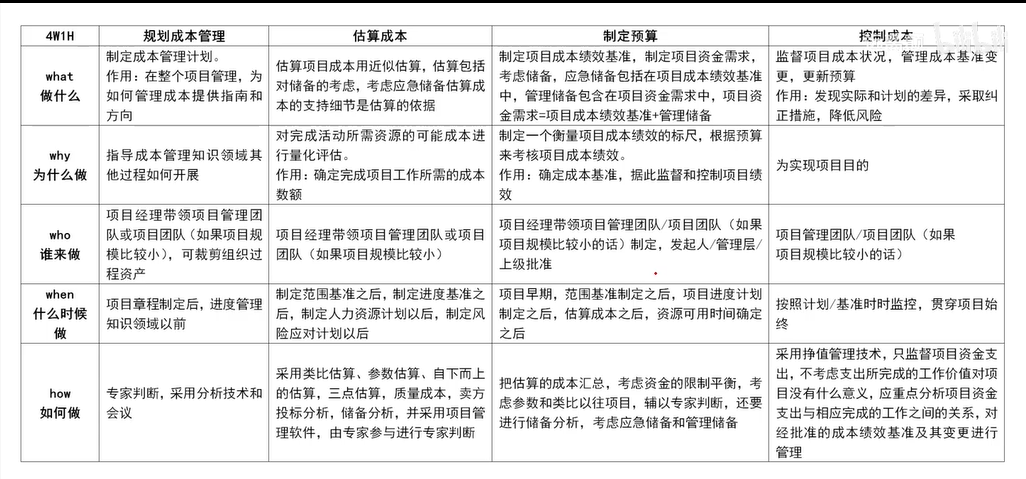

4W1H

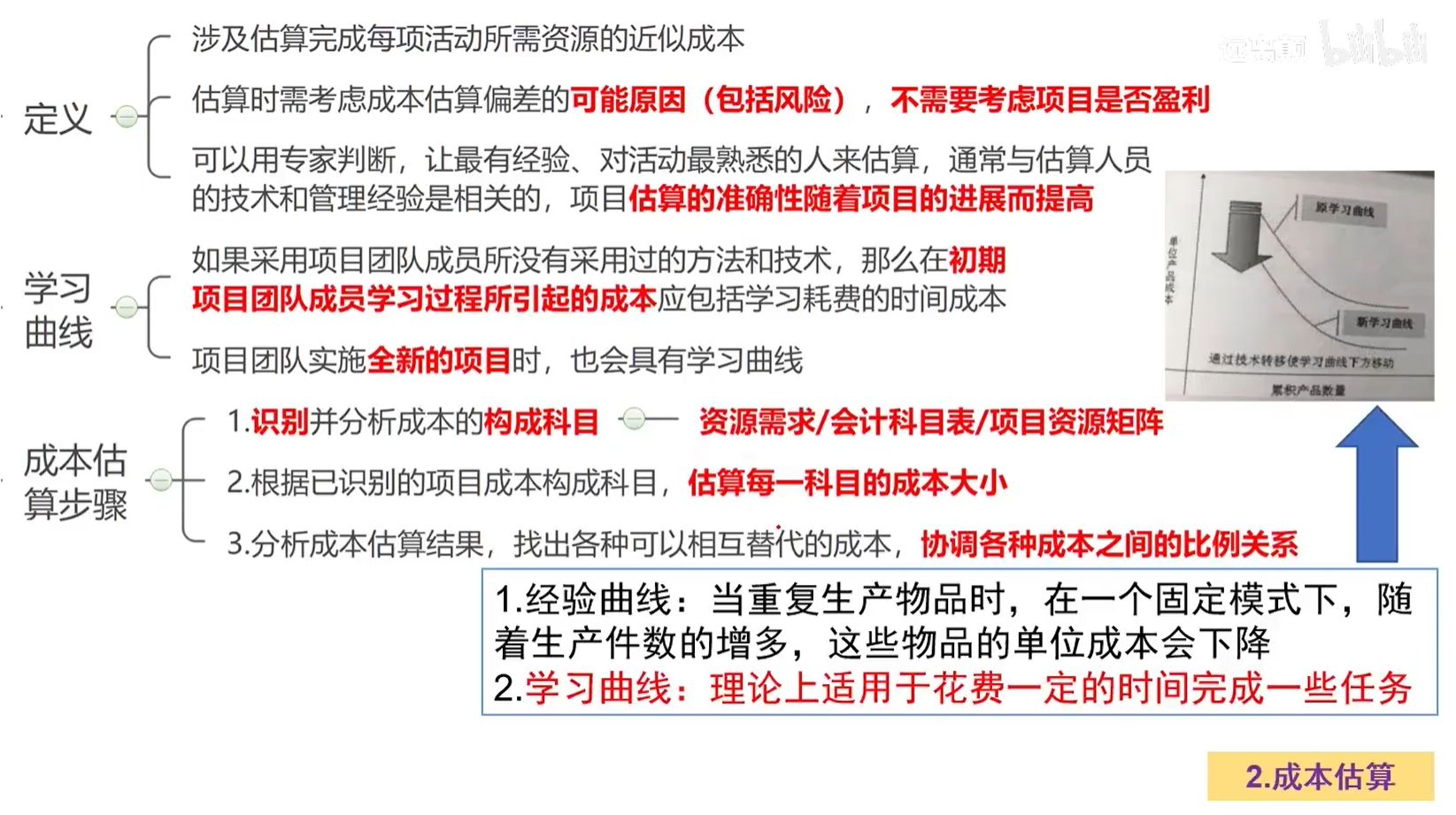

成本估算

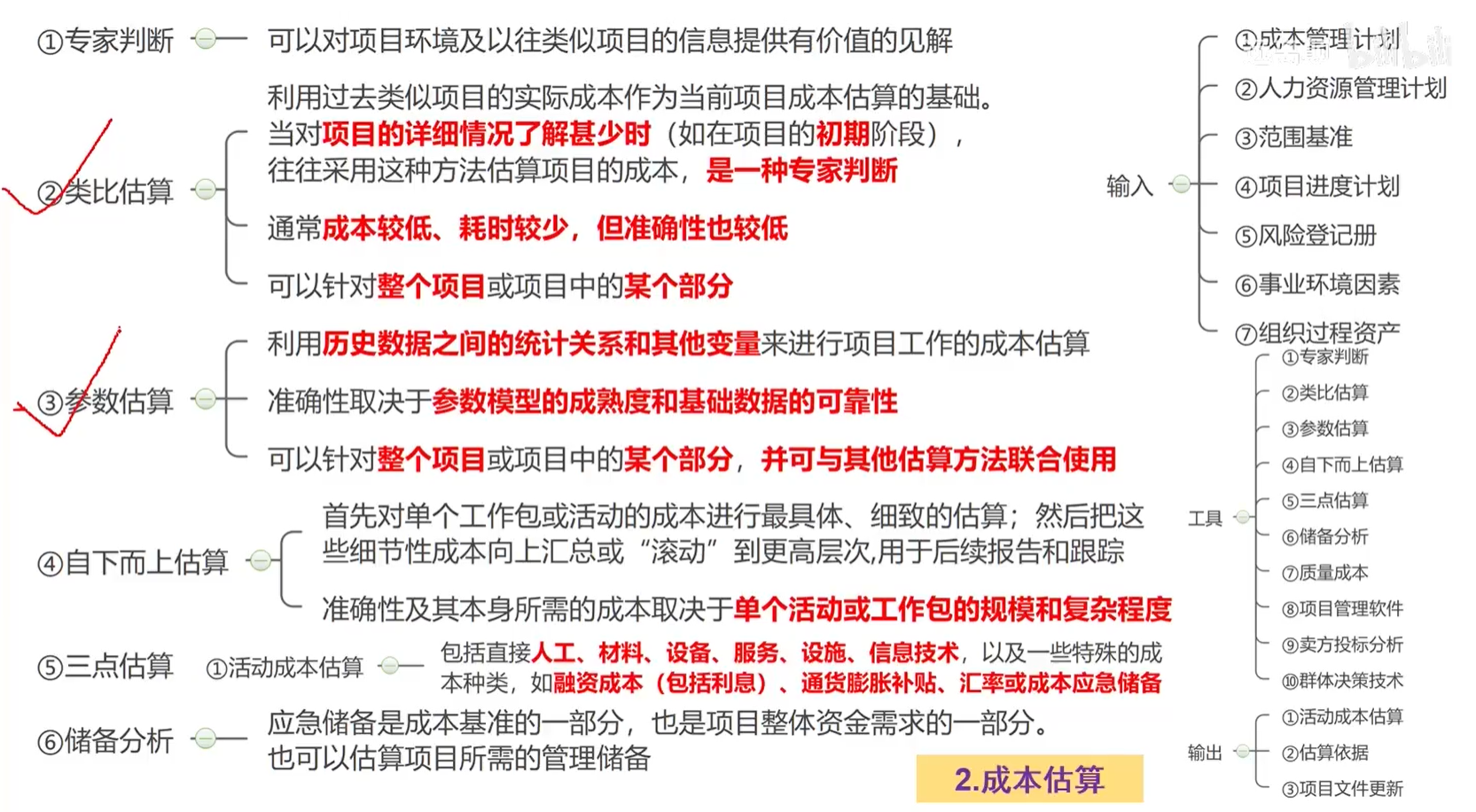

成本估算的工具与技术

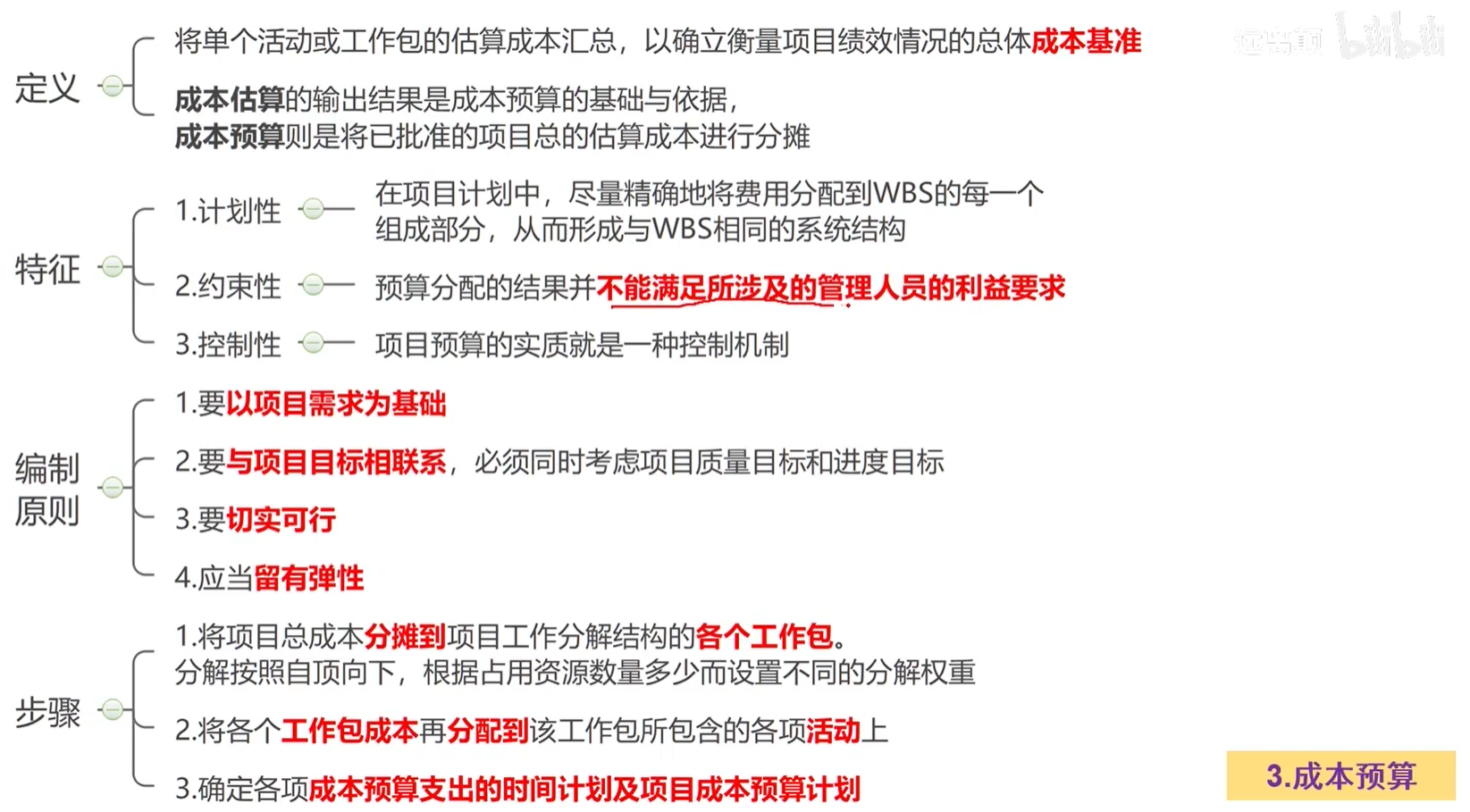

制定成本预算

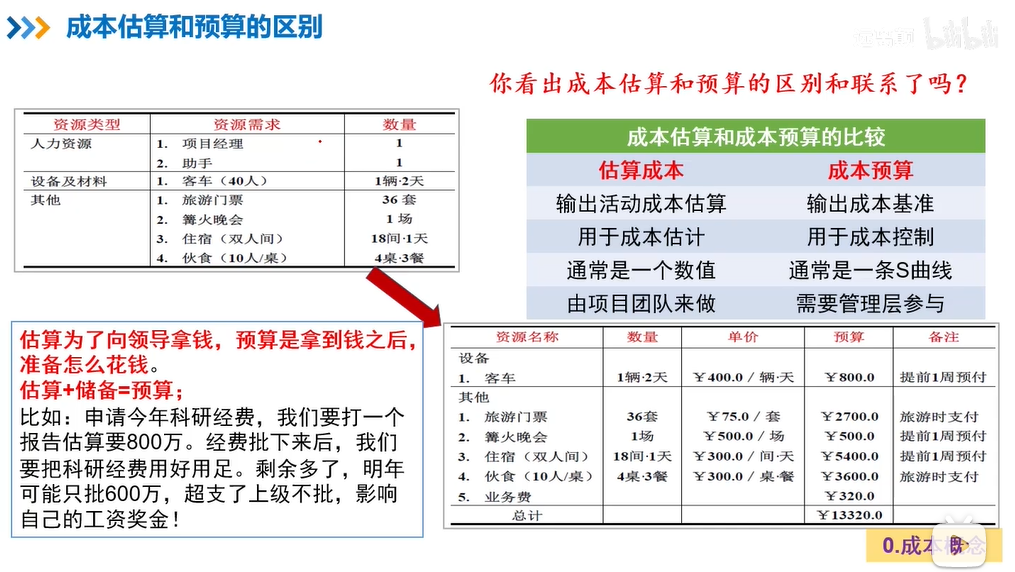

成本估算和成本预算的区别

成本基准

作为项目管理计划中的三个基准之一【成本基准】
定义:
经批准按时间安排成本支出计划,并随时反映经批准的项目成本变更,被用于度量和监督项目的实际执行成本。

自己画的,见笑了。这样就能理解应急储备在成本基准内,而管理储备不算在成本基准内。

总结下:

项目预算包括管理储备,项目预算=成本基准+管理储备。成本基准=控制账户=BAC。
控制账户=应急储备+工作包成本估算。工作包成本估算=活动应急储备+活动成本估算

应急储备与管理储备

应急储备

应急储备包含在成本基准内,用了应对已经接受的已识别的风险(已知-未知)。

管理储备

管理储备不包括在成本基准中,但属于项目总预算和资金需求的一部分,用来应对不可预见(未知-未知)的工作。使用前需要得到高层管理者审批。
当动用管理储备资质不可预见的工作时,就要把动用的管理储备增加到成本基准中,从而导致成本基准变更。

总计

成本估算工具:

  • 类比估算
  • 参数估算
  • 三点估算
  • 自下而上估算

成本预算工具:

  • 成本汇总

成本控制工具

  • 挣值分析

标签: none
